PP一体化污水处理设备地埋安装工艺

发布日期:2026-04-10 11:38来源:未知浏览次数:

        PP一体化污水处理设备凭借其耐腐蚀、重量轻、结构紧凑、使用寿命长、运维便捷等核心优势,在中小型污水处理场景中应用广泛,尤其地埋式安装方式,可有效节省地面空间、避免设备外露影响周边环境,适配村镇、小区、工业园区、医疗机构等多种场景的污水治理需求。地埋安装虽具备诸多优势,但施工流程专业性强、细节要求高,每一个环节的操作规范与否,直接影响设备运行稳定性、处理效果及使用寿命。本文结合实际施工经验,详细阐述PP一体化污水处理设备地埋安装的全流程、核心要点及注意事项,为现场施工提供全面的技术指导,确保安装工作高效、规范、达标,保障设备长期稳定运行。



        一、PP一体化污水处理设备地埋安装的核心优势

        相较于传统地上安装及其他材质设备的地埋安装,PP一体化污水处理设备地埋安装具有显著优势,也是其在中小型污水治理项目中广泛应用的关键原因。首先,空间利用率极高,地埋安装可将设备整体嵌入地下,地面可规划为绿化、停车场、广场等,无需单独占用地面土地资源,尤其适合土地资源紧张的城镇、小区及工业园区。其次,环境适应性强,PP材质本身具有优良的耐腐蚀、抗老化性能,地埋环境下可有效避免阳光直射、风雨侵蚀,减少设备损耗,延长使用寿命,正常使用年限可达15-20年,远优于传统碳钢设备。

        再者,运行噪音低,地埋安装可利用土壤的隔音效果,有效降低设备运行过程中产生的曝气、水泵运转等噪音,避免对周边居民、办公环境造成干扰,适配居民区、学校、医院等对噪音敏感的场景。同时,施工周期短、后期运维便捷,PP一体化设备模块化设计,地埋安装无需复杂的土建工程,相较于传统混凝土污水处理设施,施工周期可缩短30%以上;设备集成化程度高,后期维护时可通过预留检修口进行操作,无需大面积开挖,大幅降低运维成本和工作量。此外,地埋安装可减少设备被盗、人为损坏的风险,同时避免恶劣天气对设备运行的影响,保障污水处理系统连续稳定运行,确保出水水质达标。



        二、地埋安装前期准备工作

        PP一体化污水处理设备地埋安装的前期准备是确保施工顺利开展、避免后期隐患的关键,需从现场勘察、基础设计、设备检查、材料准备等多个方面全面落实,做到未雨绸缪。

        现场勘察是前期准备的核心环节,施工前需组织专业人员对安装场地进行全面勘察,明确场地的地质条件、地下水位、周边管线(供水、供电、燃气、通信等)分布及地形地貌。重点排查地下水位情况,若地下水位过高,需提前制定降水方案,避免施工过程中基坑积水,影响施工安全及设备安装质量;同时,明确周边管线的具体位置和深度,做好标记,防止施工过程中造成管线破损,引发安全事故。此外,需确认场地的承载力,根据设备重量、体积及安装深度,判断场地土壤是否满足承载要求,若土壤承载力不足,需采取夯实、铺设垫层等措施进行加固,避免后期设备沉降,导致管道断裂、设备损坏。

        基础设计需结合设备参数及现场地质条件,科学规划基坑尺寸、深度及垫层规格。基坑尺寸需根据设备外形尺寸确定,一般比设备长宽各增加50-80cm,预留出管道连接、回填及检修的空间;基坑深度需结合设备高度、地下水位及当地冻土层深度,确保设备顶部距离地面不小于50cm,同时避免设备被冻胀破坏,北方地区需根据冻土层厚度适当加深基坑,做好防冻措施。垫层设计需采用级配砂石或混凝土,厚度控制在10-15cm,铺设后进行夯实,确保垫层平整、坚实,避免设备安装后受力不均,导致PP箱体变形、破损。

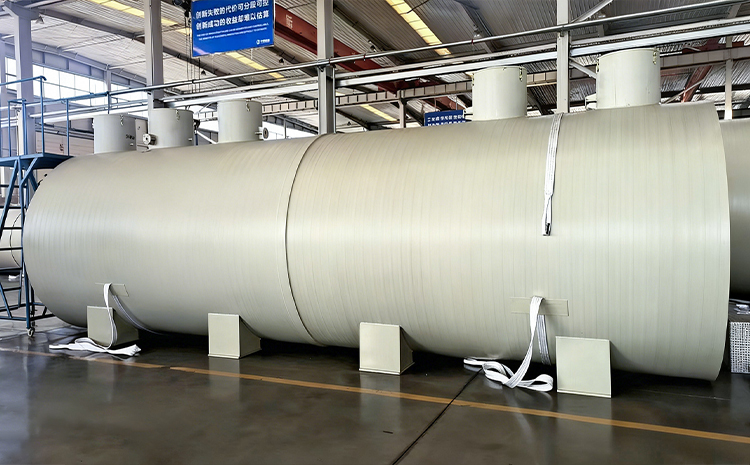

        设备及材料准备需提前落实,施工前需对PP一体化污水处理设备进行全面检查,核对设备型号、规格、配件是否齐全,检查设备箱体有无破损、裂缝、变形等问题,确认设备密封性能良好,各管路、阀门、水泵、曝气系统等部件运行正常。同时,准备好安装所需的辅助材料,包括砂石、混凝土、防水卷材、密封胶、管道、阀门、固定螺栓等,所有材料需符合相关质量标准,尤其是防水、密封材料,需具备良好的耐腐蚀性和防水性能,避免后期出现渗漏问题。此外,需提前调试好施工所需的机械设备,如挖掘机、起重机、夯实机等,确保设备正常运行,保障施工进度。

        此外,施工前需办理相关施工手续,明确施工范围、施工工期,设置安全警示标志,划分施工区域,避免无关人员进入施工场地,同时做好施工人员的安全培训和技术交底,确保施工人员熟悉安装流程、操作规范及安全注意事项,保障施工安全。


        三、地埋安装核心施工流程

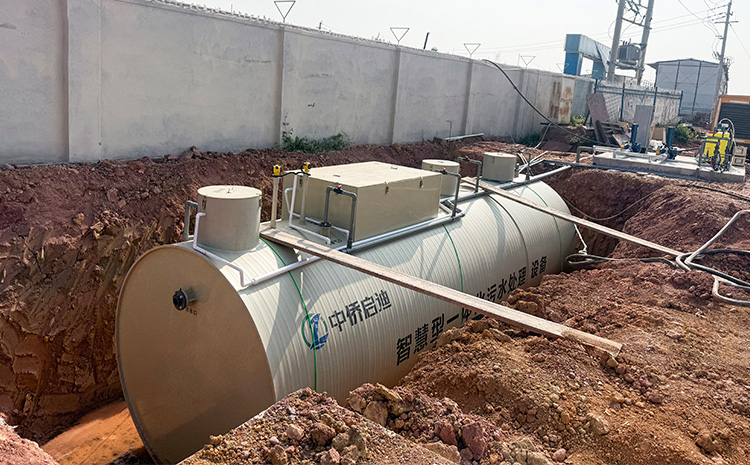

        PP一体化污水处理设备地埋安装需遵循“基坑开挖→垫层施工→设备吊装→管道连接→防水处理→基坑回填→设备调试”的核心流程,每个环节需严格按照规范操作,确保施工质量,避免后期出现隐患。

        基坑开挖需严格按照前期设计的尺寸和深度进行,采用挖掘机进行开挖,开挖过程中需随时监测基坑坡度,避免基坑坍塌,尤其是在土质疏松的区域,需采取支护措施(如钢板桩、土钉墙等)。开挖过程中若遇到地下水位过高,需及时启动降水设备,将地下水位降至基坑底部以下50cm,防止基坑积水。开挖至设计深度后,对基坑底部进行平整、夯实,清除基坑内的杂物、浮土,确保基坑底部平整、坚实,符合垫层施工要求。

        垫层施工需在基坑开挖完成并验收合格后进行,按照设计要求铺设级配砂石或混凝土垫层,铺设过程中需均匀摊铺,采用夯实机进行夯实,夯实度需达到95%以上,确保垫层平整、坚实,无松动、起砂等问题。垫层施工完成后,需进行养护,养护时间不少于7天,待垫层强度达到设计要求后,方可进行设备吊装。

        设备吊装是安装的关键环节,需根据设备重量、体积选择合适的起重机,吊装前需检查起重机的性能,确保吊装安全。吊装过程中,需采用专用吊具,避免吊具与PP箱体直接接触,防止箱体破损,同时安排专业人员指挥吊装,确保设备平稳、准确地放入基坑内,调整设备的水平度和垂直度,采用水平仪进行检测,水平度误差需控制在±2mm/m以内,垂直度误差不超过3mm/m,确保设备安装平整,避免后期运行过程中出现受力不均的情况。设备调整到位后,采用固定螺栓将设备与垫层固定牢固,防止设备移位。

        管道连接需严格按照设计要求进行,连接前需检查管道的规格、材质,确保与设备接口匹配,管道表面无破损、裂缝等问题。连接时,采用专用连接件,确保连接紧密,同时做好密封处理,采用耐腐蚀密封胶填充接口缝隙,防止污水渗漏。管道连接完成后,需进行压力试验,试验压力为设计压力的1.5倍,保压30分钟,无渗漏、压力降不超过0.05MPa即为合格。同时,需合理布置管道坡度,确保污水顺利排出,避免管道积水,管道坡度一般控制在0.002-0.005之间。

        防水处理是地埋安装的重点,直接关系到设备的使用寿命和运行稳定性。防水处理主要包括设备箱体密封、基坑底部及周边防水。设备箱体接口、管道接口处需采用专用密封胶密封,确保无渗漏;基坑底部及周边需铺设防水卷材,防水卷材需铺设平整、无破损,搭接宽度不小于10cm,搭接处采用密封胶密封,防止地下水渗入基坑,浸泡设备,导致设备腐蚀、损坏。防水处理完成后,需进行防水检测,确保无渗漏后,方可进行基坑回填。

        基坑回填需在防水检测合格后进行,回填材料采用级配砂石或素土,回填过程中需分层回填,分层夯实,每层回填厚度控制在20-30cm,夯实度达到95%以上,避免回填土出现空洞、松动,导致设备沉降。回填至设备顶部50cm处时,需采用素土回填,避免尖锐杂物划伤设备箱体,回填至地面标高后,进行平整、压实,恢复地面原貌。

        设备调试是安装完成后的最后一道环节,调试前需检查设备各部件的连接情况,确认无松动、渗漏等问题,接通电源、水源,进行空载调试,检查水泵、曝气系统、控制系统等部件运行正常。空载调试合格后,进行负载调试,通入污水,调整设备运行参数(如曝气量、水泵转速等),监测出水水质,确保出水COD、氨氮、浊度等指标达到设计标准。调试过程中,需做好记录,及时处理调试过程中出现的问题,调试合格后,设备方可正式投入使用。



        四、地埋安装注意事项

        PP一体化污水处理设备地埋安装过程中,需重点关注以下注意事项,避免出现施工隐患,确保设备安装质量和运行稳定性。

        一是严格控制基坑开挖质量,避免基坑坍塌、积水。开挖过程中需随时监测基坑坡度和地下水位,土质疏松区域需采取支护措施,地下水位过高时及时降水,开挖深度需符合设计要求,避免过浅导致设备外露,过深增加施工难度和成本。

        二是做好设备保护,PP材质虽然耐腐蚀,但质地较脆,吊装、搬运过程中需避免碰撞、挤压,防止箱体破损;安装过程中,避免尖锐杂物接触设备箱体,回填时需剔除尖锐石块、杂物,防止划伤箱体。

        三是确保管道连接密封严密,管道连接前需清理接口处的杂物、油污,采用专用连接件和密封胶,连接后进行压力试验,杜绝渗漏问题,避免污水渗漏污染地下水,同时防止地下水渗入设备,影响设备运行。

        四是做好防水处理,防水卷材铺设需平整、无破损,搭接处密封严密,设备接口、管道接口密封到位,防水检测合格后再进行回填,避免后期出现渗漏隐患。

        五是控制设备安装精度,设备水平度、垂直度需符合要求,固定牢固,避免后期运行过程中出现移位、沉降,导致管道断裂、设备损坏。

        六是施工过程中做好安全防护,施工人员需佩戴安全帽、防滑鞋等防护用品,吊装作业时严禁无关人员进入吊装区域,挖掘机、起重机等设备需由专业人员操作,避免安全事故发生。

        此外,北方地区施工需注意防冻,基坑开挖后需及时施工,避免基坑冻胀;设备安装完成后,需对设备顶部及周边进行保温处理,采用保温棉、保温层等材料,防止设备冻裂,确保设备在低温环境下正常运行。

        五、后期维护要点

        地埋安装的PP一体化污水处理设备,后期维护需遵循“定期检查、及时清理、规范保养”的原则,确保设备长期稳定运行。定期检查设备各部件的运行情况,包括水泵、曝气系统、控制系统、管道、阀门等,每月至少检查一次,及时发现并处理部件松动、破损、渗漏等问题;定期清理设备内部的沉淀物、杂物,每季度清理一次,避免堵塞管道、影响处理效果;定期更换易损部件,如密封件、过滤器等,按照设备说明书要求进行更换,确保设备性能良好。

        同时,需定期监测出水水质,根据水质情况调整设备运行参数,确保出水达标;每年对设备进行一次全面检修,包括箱体检查、管道疏通、设备调试等,及时排查潜在隐患。此外,需做好设备维护记录,详细记录维护时间、维护内容、处理问题等,为后期维护提供参考。

        综上所述,PP一体化污水处理设备地埋安装是一项系统性工程,需严格把控前期准备、施工流程、注意事项及后期维护等各个环节,遵循规范操作,突出PP设备的优势,确保设备安装质量。只有做好每一个细节,才能充分发挥PP一体化污水处理设备的高效、节能、便捷优势,实现污水达标排放,为水环境治理提供有力支撑,适配各类中小型污水治理场景的需求,推动环保事业高质量发展。
